“上线半年,系统成了摆设!”
——这是某化工企业信息化负责人的血泪教训。他们花80万采购的危废管理系统,因未充分考虑危废管理系统与现有IT架构的兼容性,导致数据迁移混乱、一线员工抗拒使用,最终沦为应付环保检查的“面子工程”。
事实上,危废管理系统的实施部署从来不是简单的“买软件装电脑”。本文将用最直白的语言,给信息化部门一份避坑指南,附赠可直接落地的部署流程图。
一、选型第一关:本地化部署 vs SaaS云平台?
(附对比决策表)
- 本地化部署:掌控感强,但坑也不少
- 适用企业:
✅ 数据敏感度极高(如军工、核废料企业)
✅ 已有成熟IT运维团队 - 避坑要点:
- 服务器成本:某药企在危废管理系统本地化部署时忽略备份服务器投入,系统瘫痪3天损失170万
- 升级延迟:对于选择本地化部署的危废管理系统,版本迭代通常比SaaS慢6-12个月,可能错过新固废法合规要求
- SaaS模式:省心,但别踩这些雷
- 适用企业:
✅ 分支机构多需快速覆盖
✅ 无专业IT团队 - 避坑要点:
- 网络依赖:某造纸厂车间无稳定网络,危废管理系统扫码枪成“板砖”
- 定制限制:部分SaaS版危废管理系统的标准套餐不支持分类代码扩展,导致特殊危废无法录入

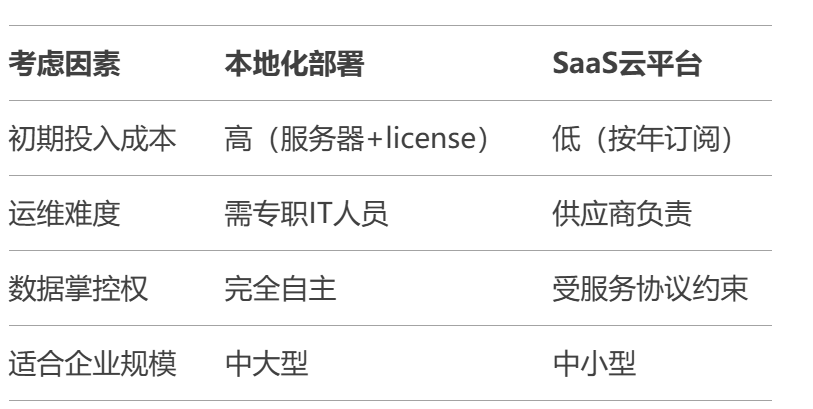

决策表:
二、历史数据迁移:别让“垃圾进垃圾出”毁了系统
(附迁移流程图)
- 80%企业踩过的坑
- 直接导入Excel:
- 后果:在危废管理系统中直接导入未清洗的Excel数据,原表中“废油(HW08)”和“废矿物油(HW08)”被系统判定为两类,统计全乱
- 正确做法:清洗数据时标准化命名,参照《国家危废名录》代码
- 忽略历史关联:
- 后果:某企业迁移3年数据后,发现2021年的危废处置记录无法关联当时供应商资质
- 正确做法:建立主数据映射表(旧供应商ID→新系统ID)
- 迁移四步法
- 割接评估:确认哪些数据要迁(如近3年有效数据)
- 清洗规则:统一单位、分类、时间格式
- 试运行验证:用2023年Q1数据跑测试,比对旧报表
- 分批迁移:先迁基础数据(危废库、供应商库),再迁业务数据
三、用户培训:别让“会用”和“爱用”变成两件事
(附培训模板下载)
- 分层培训法
- 管理层:讲清价值(如“危废管理系统如何降低被罚风险”)
- 案例:展示同行业因系统预警避免重大事故的数据
- 操作层:聚焦实操(如“5分钟学会扫码入库”)
- 技巧:用车间现有危废做现场演示,通过危废管理系统的数据分析模块直观展示优化点
- IT层:传授应急预案(如“服务器宕机时如何启动备用机”)
- 抗拒使用?3个“钩子”破局
- 钩子1:简化首批任务(第一个月只要求扫码录入,不考核全面功能)
- 钩子2:设立“用系统换便利”规则(如电子审批比纸质快3天)
- 钩子3:实时反馈数据价值(告诉生产主任:“危废管理系统发现A车间产废量比B车间高30%,已帮你找到优化点”)
培训模板要素:
- 操作手册(图+文+常见报错解答)
- 考核题库(80分以上方可上岗)
- 激励机制(月度“系统使用标兵”奖励)
四、部署流程图:照着做,少走半年弯路
(关键节点详解)
阶段1:需求确认(1-2周)
- 核心任务:拉通生产、EHS、财务等部门,明确危废管理系统与ERP、MES的对接需求
- 雷区警示:某企业因没确认仓储部门的“兼容性预警”需求,上线后引发混放事故

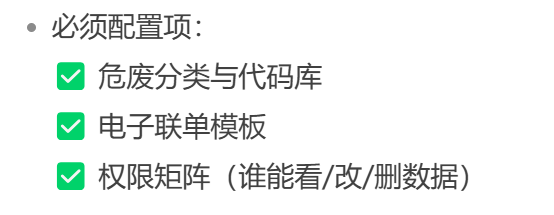

阶段2:系统配置(2-4周)
阶段3:并行验证(1个月)
- 双轨运行:旧手工台账与危废管理系统数据每日比对
- 调优重点:修正扫码识别错误率、优化库存预警阈值
阶段4:全面推广(持续迭代)
- 渐进式覆盖:先试点一个车间,再复制到全厂
- 持续收集反馈:每月召开“危废管理系统吐槽大会”
五、信息化部门最常被问的3个问题
Q1:系统上线后老有人绕过流程,怎么办?
- 对策:关闭手工报表入口,与绩效考核挂钩(如“未通过危废管理系统审批的费用不予报销”)
Q2:如何确保供应商持续支持?
- 合同要点:选择危废管理系统供应商时,需约定响应时效(如1级故障2小时解决)、免费升级次数、数据导出权
Q3:旧系统数据能保留多久?
- 建议:至少保留3年,但需明确标注“历史数据,仅供参考”
结语
危废管理系统的实施部署,本质上是一场管理变革。信息化部门既要懂技术,更要会“翻译”——把危废管理系统功能转化为生产、物流等部门听得懂的价值。记住:系统上线只是开始,持续让员工感受到“用了更省事”,才是成功的关键。
